红旗鲁联中心站银河、油房垭电站均始建于上世纪90年代初期,压力管道运行已达30多余年。经全面检测评估发现,压力管道部分管段、管件管体腐蚀严重、焊缝隐患突出、运行效率降低,压力管道已构成重大安全隐患,严重威胁电站安全运行、人员生命及下游设施安全,亟需进行更换改造。为消除重大风险,保障电站运行安全,在完成相关具备开工建设条件工作程序后,银河、油房垭电站压力管道改造工程分别于6月上、中旬正式开工进场施工,总工期计划约109天。
工程施工克服时间紧任务重、作业面环境复杂、安全与质量管控难度大、应急处置能力要求高等诸多困难,工程质量管理严格执行施工规范,全过程建立健全安全监督体系,全程监督,落实好安全施工措施。并由建设单位、监理单位、施工单位按照各自安全职责和清单,定期、不定期巡查,对所有作业活动进行工作危害分析(或工作安全分析),识别风险,制定针对性防控措施。确保工程进度、技术难点、质量控制关键点,坚决守住安全红线。

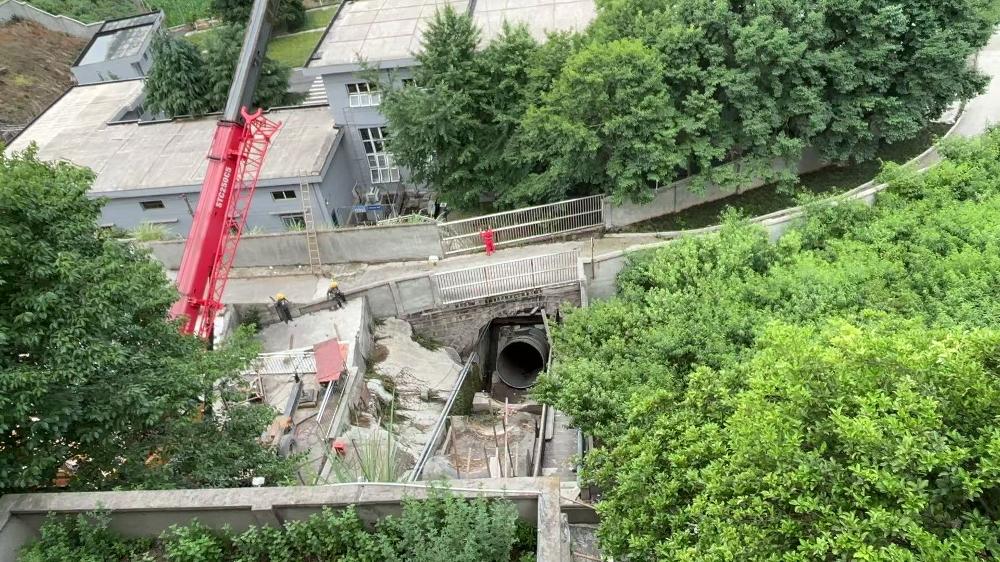

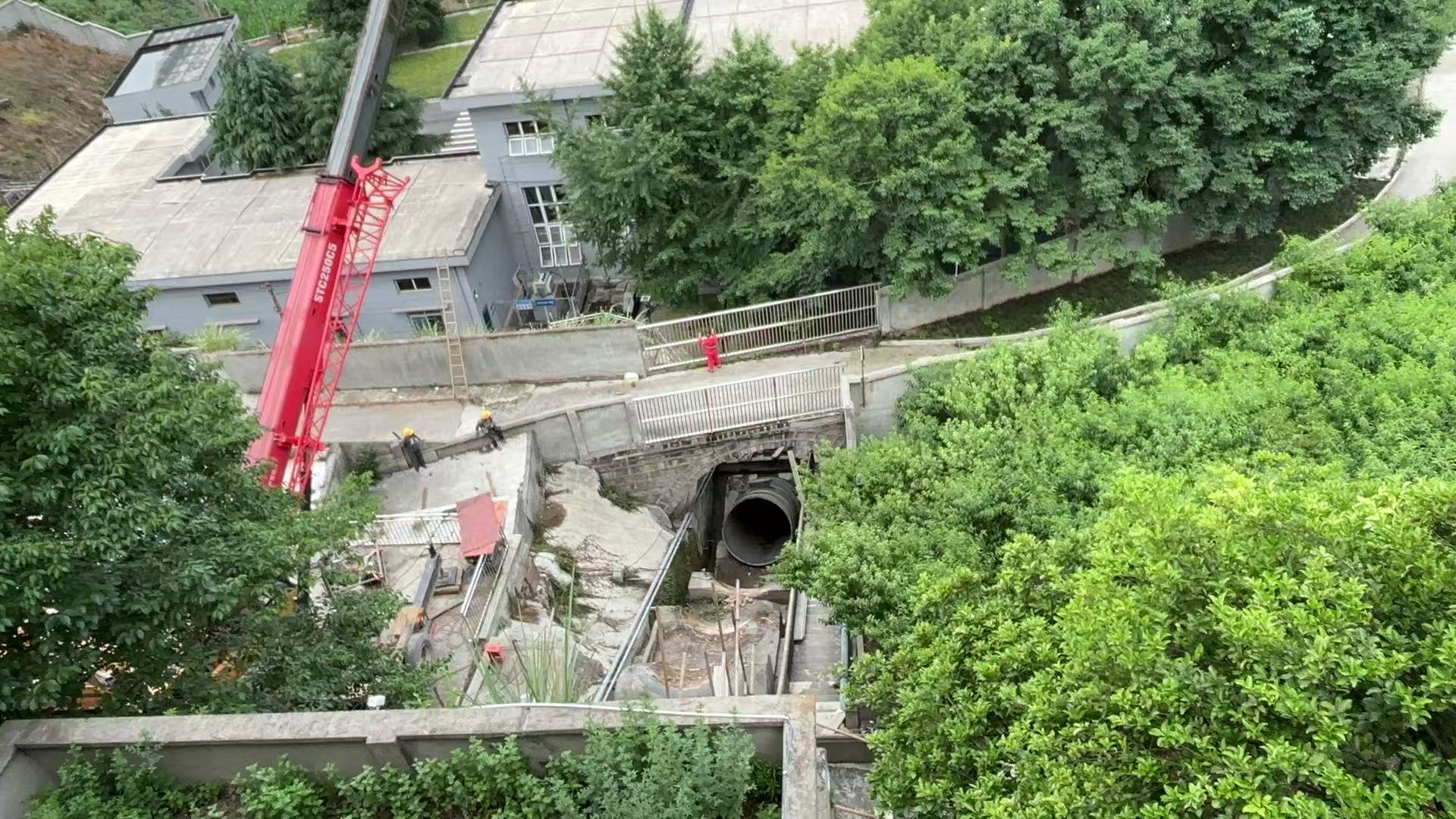

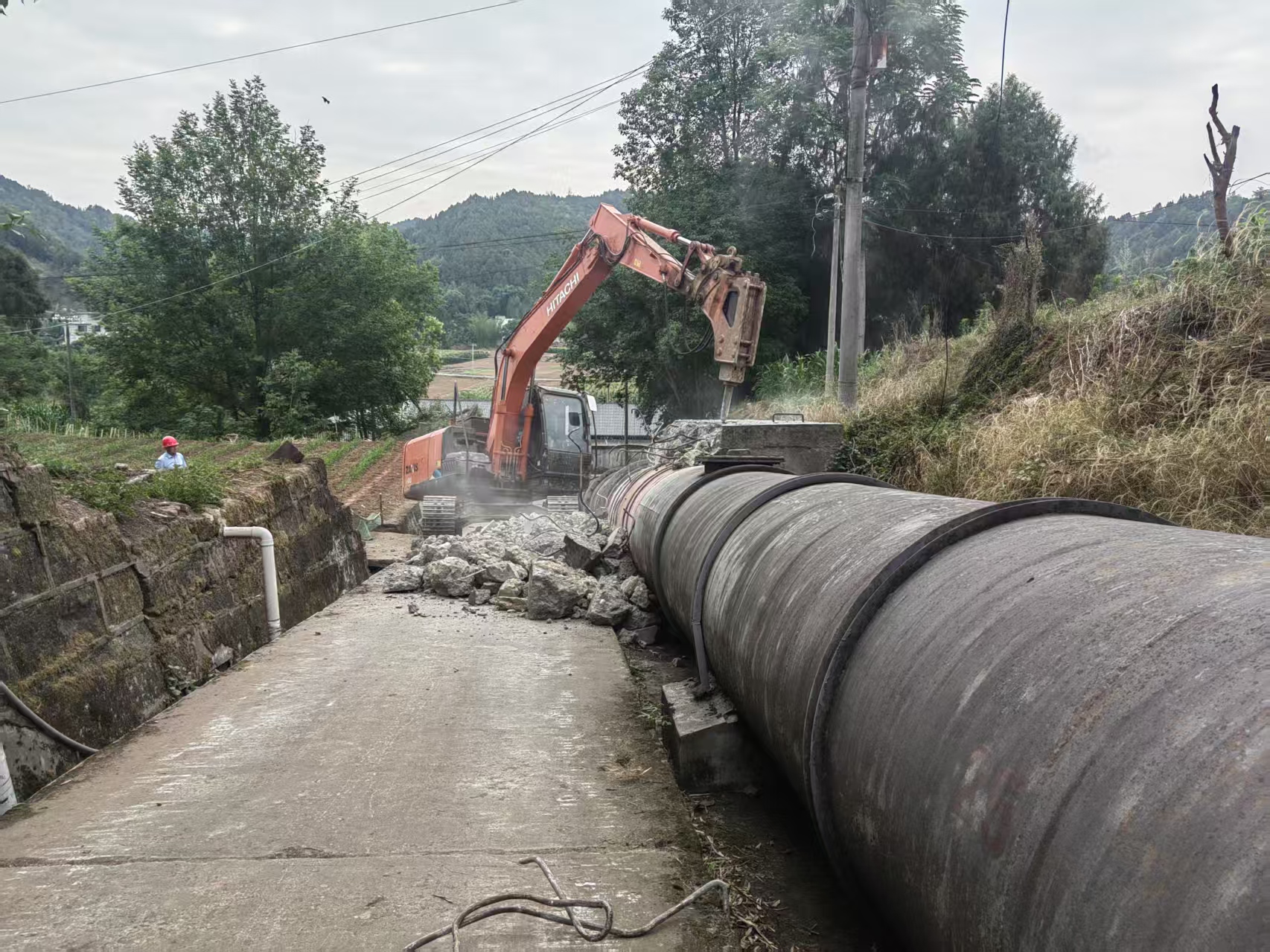

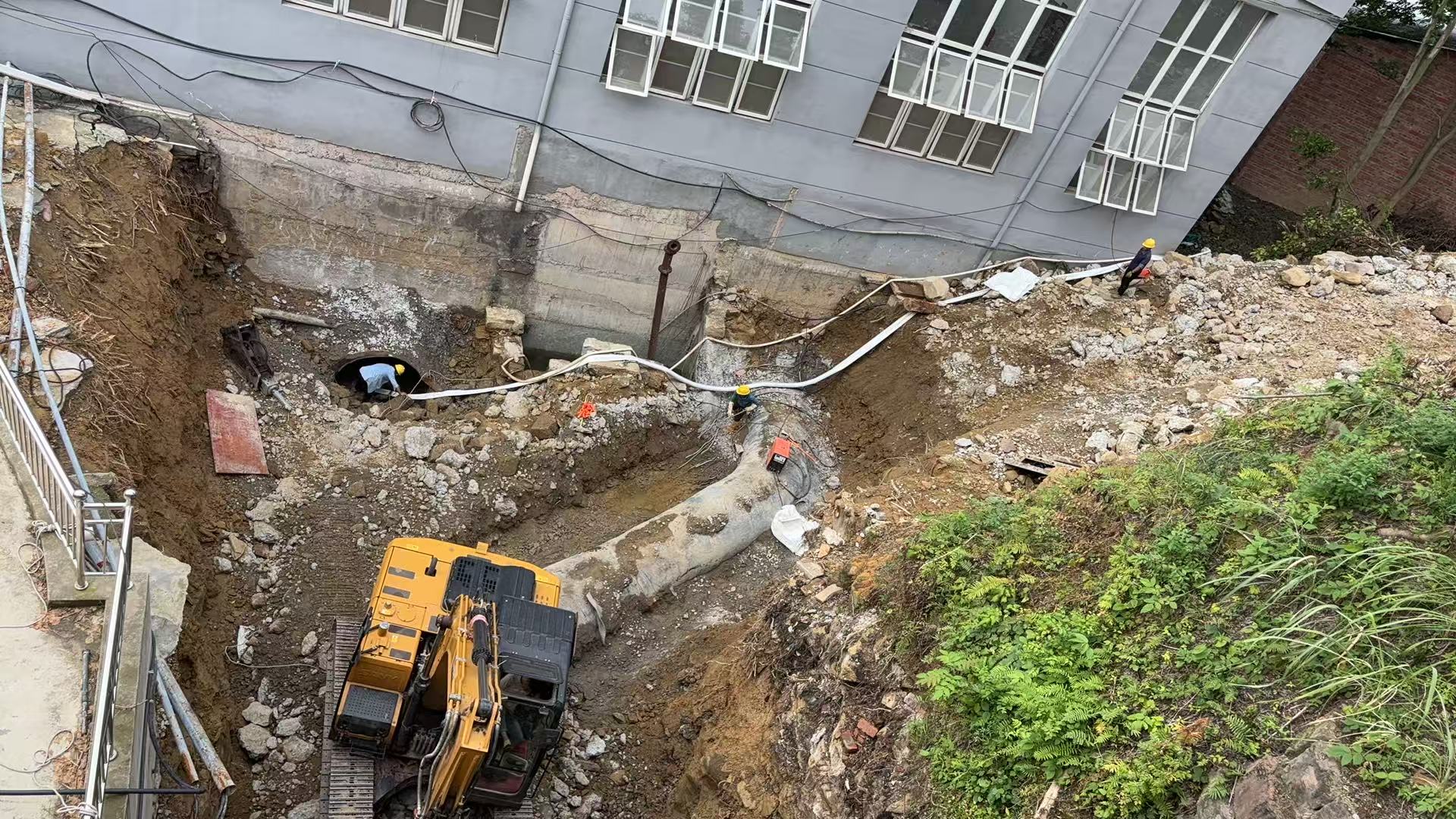

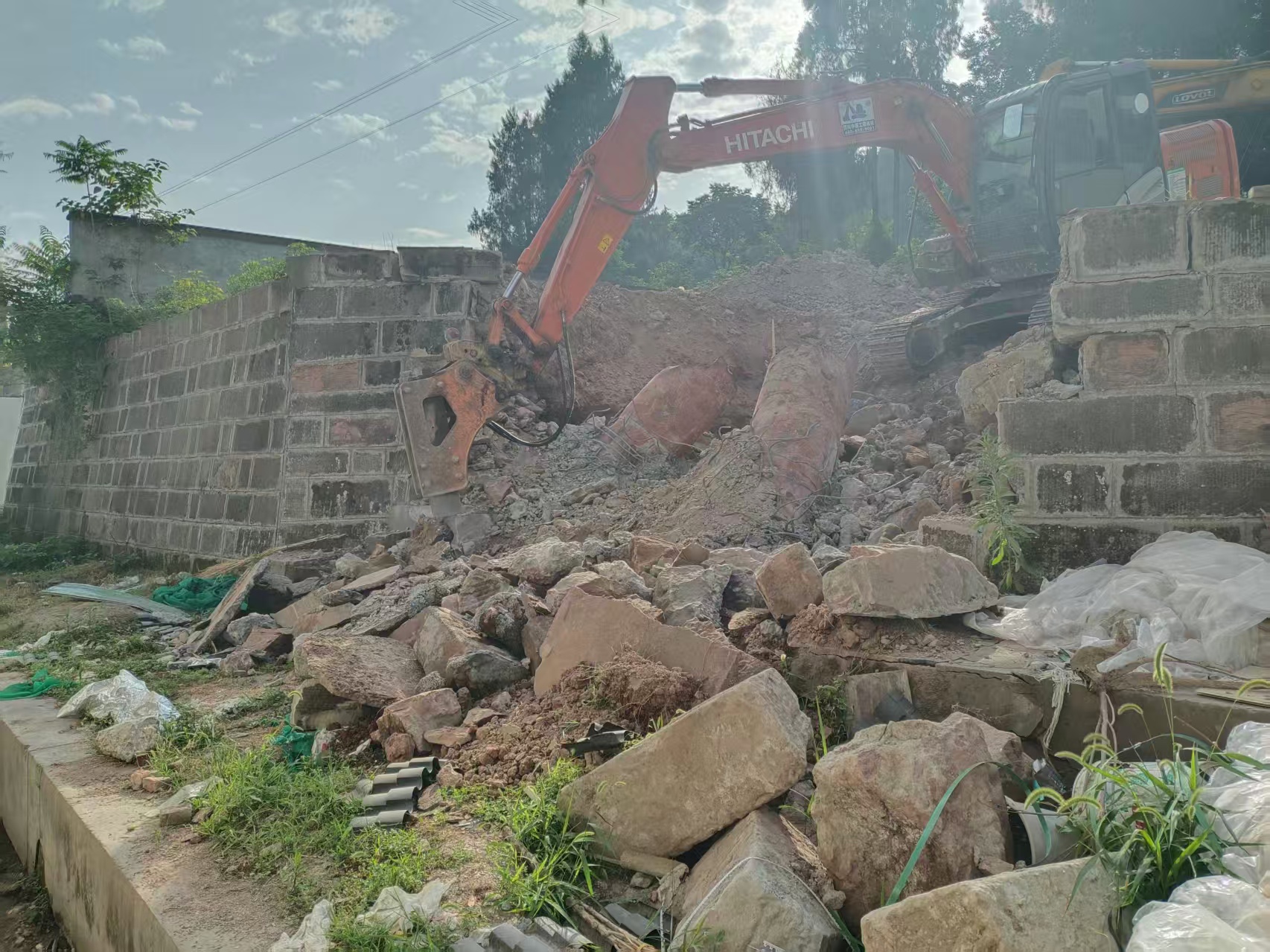

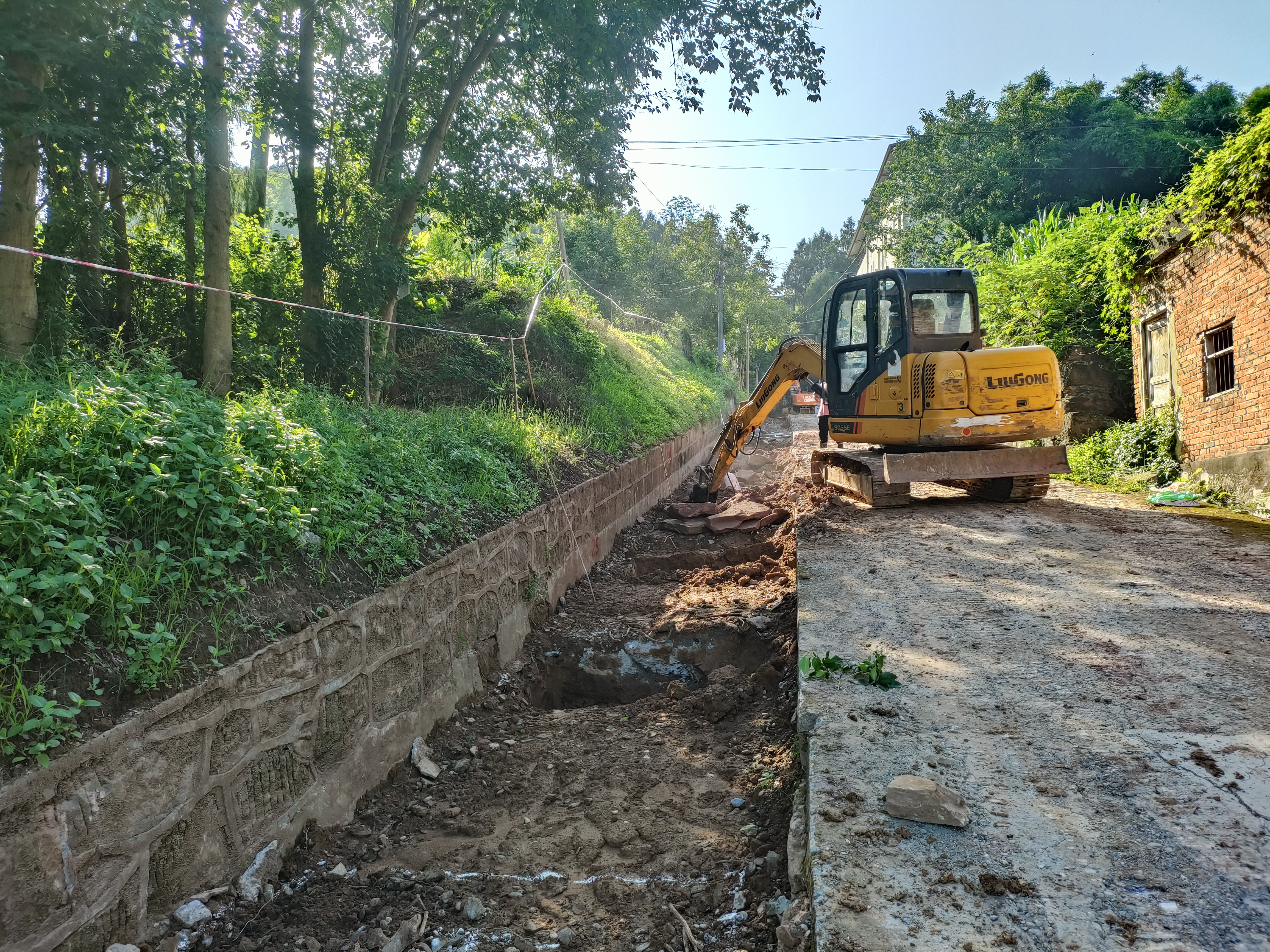

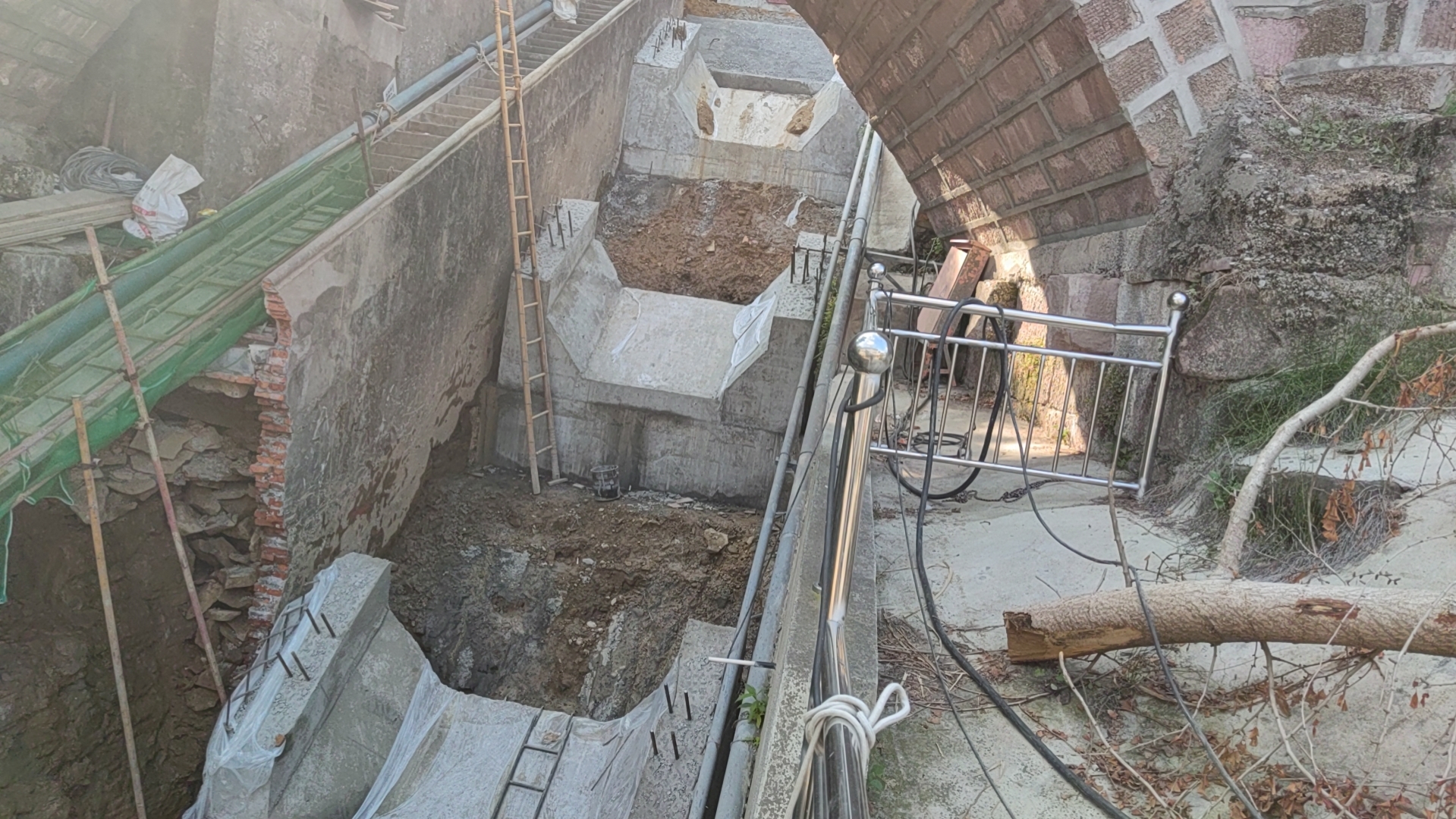

目前工程按照施工计划稳步积极推进,已完成各电站旧压力管道的拆卸,铺设新压力管道的镇墩、支墩的土石方开挖以及浇筑、养护和进厂房主管预装工作等,接下来将全面开展压力管道安装等相关施工。下一步,红旗鲁联中心站将协同各参建方,以最高标准、最严要求、最实举措,全力确保工程安全、优质、高效完成,为电站未来安全稳定运行奠定坚实基础。
据悉,本次压力管道改造工程技术标准严格按照国家相关强制性法规标准要求,优化水力设计,采用新型高性能材料、设计和制造工艺,显著提升管道耐腐蚀、抗疲劳性能,延长使用寿命,减少水头损失,提高水能利用率,提升运行可靠性与经济性。新系统投入使用后,可显著减少日常维护、紧急抢修和泄漏处置成本。 (红旗鲁联中心站 范俊)
