鲁联电站顺利完成油房垭车间2号机组定子线圈改造工作

访问次数 : 发布时间:2023-07-29 14:50 打印

转发到:

2023年7月28日22时,鲁联电站油房垭车间2号机试运行正式结束,标志着2号机组定子线圈改造工作顺利完成。

油房垭2号机组2006年3月正式投入运行,发电机定子线圈绝缘等级为B级。多年来一直存在定子温度偏高的问题,夏季发电机定子最高温度超过120度,成为电站安全生产的重要隐患。

为消除该隐患,电站技术人员多次和厂家探讨,最终确定了更换发电机定子线圈,增大线圈截面积,提高绝缘等级的技术改造方案。

在上级的关心下,鲁联电站将油房垭车间2号发电机改造列入2023年工作目标。2023年5月23日施工单位进场,改造工作正式开始,经发电机组返厂加工、实验,6月19日设备回站开始回装,并于6月30日完成所有回装工作。

7月26日-28日,油房垭所在区域出现大范围降雨,鲁联电站充分利用这个时机,用最少的水量,完成了对油房垭2号机的试运行工作。

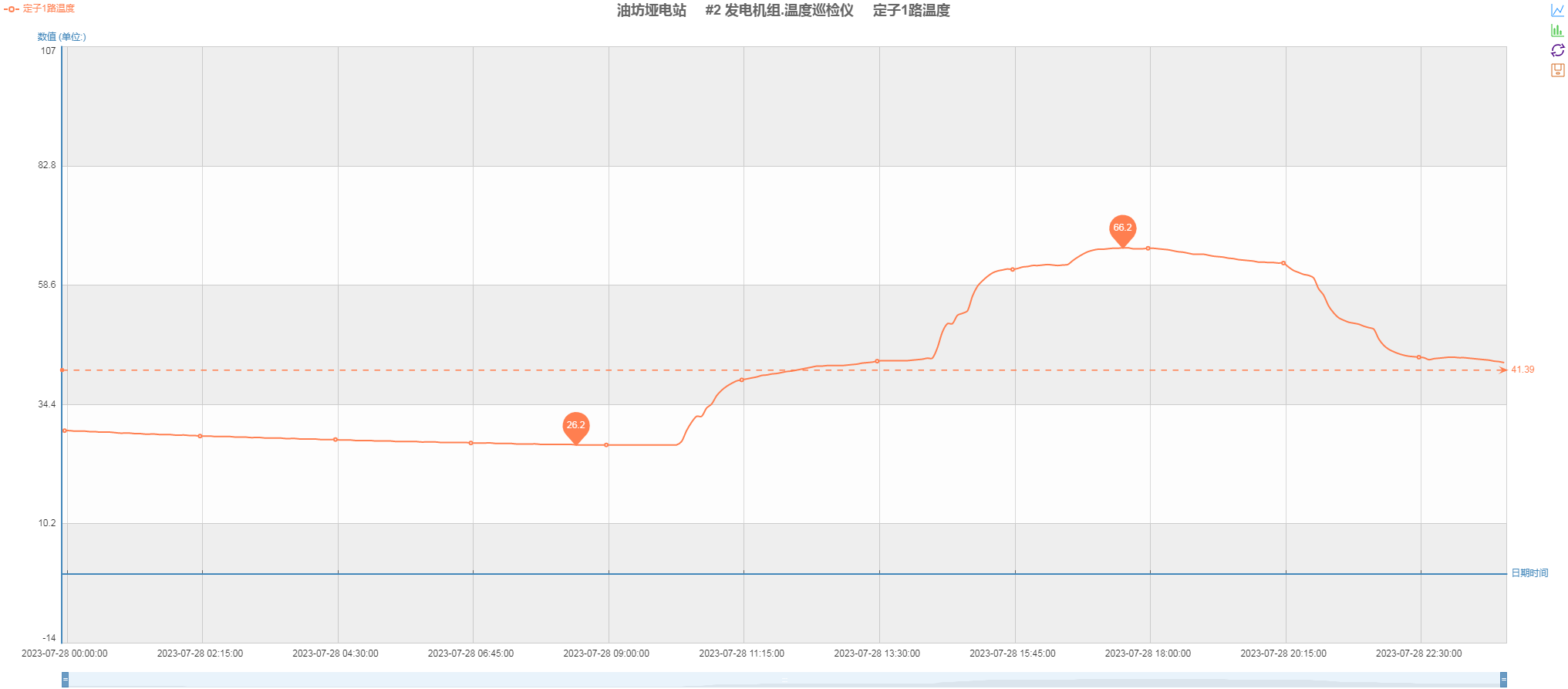

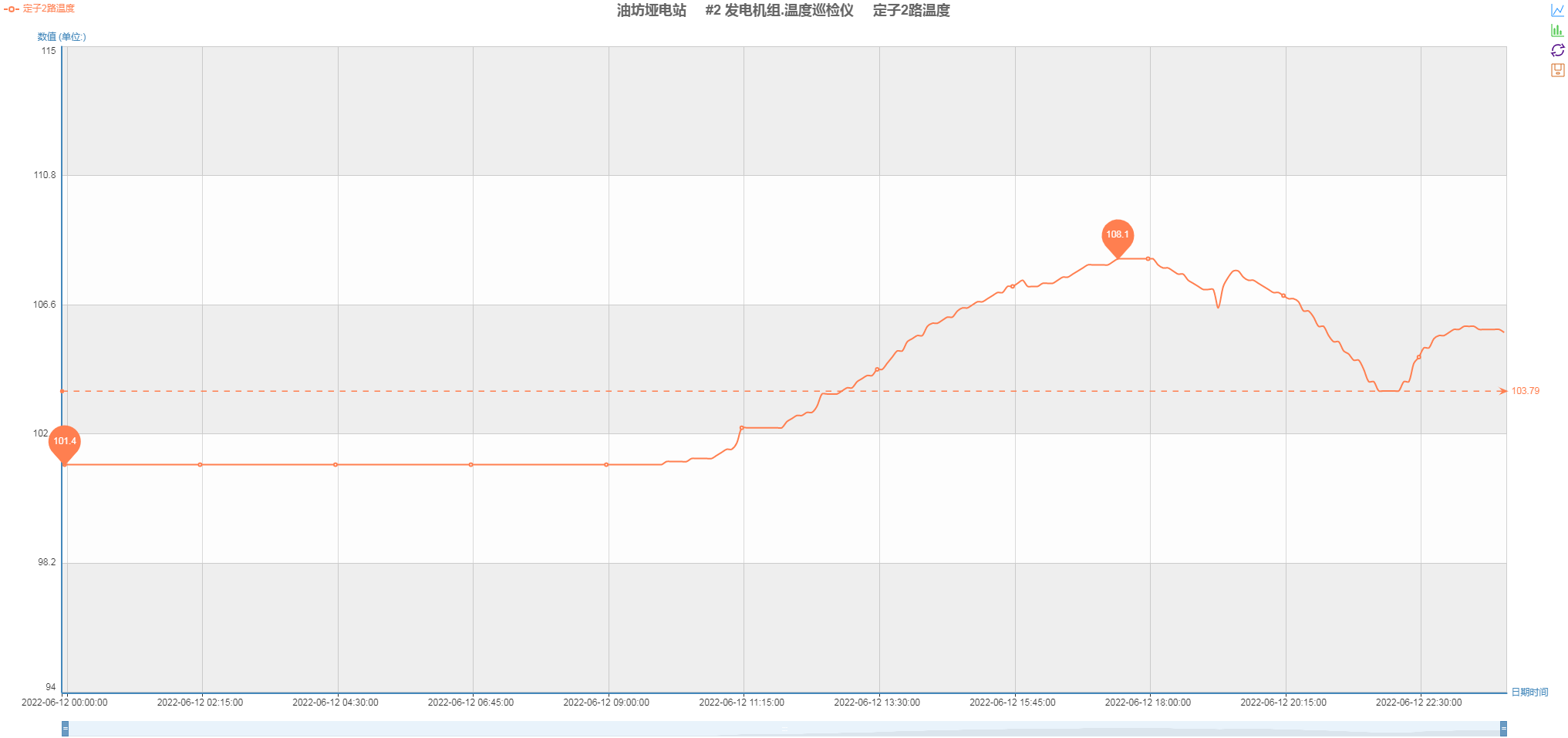

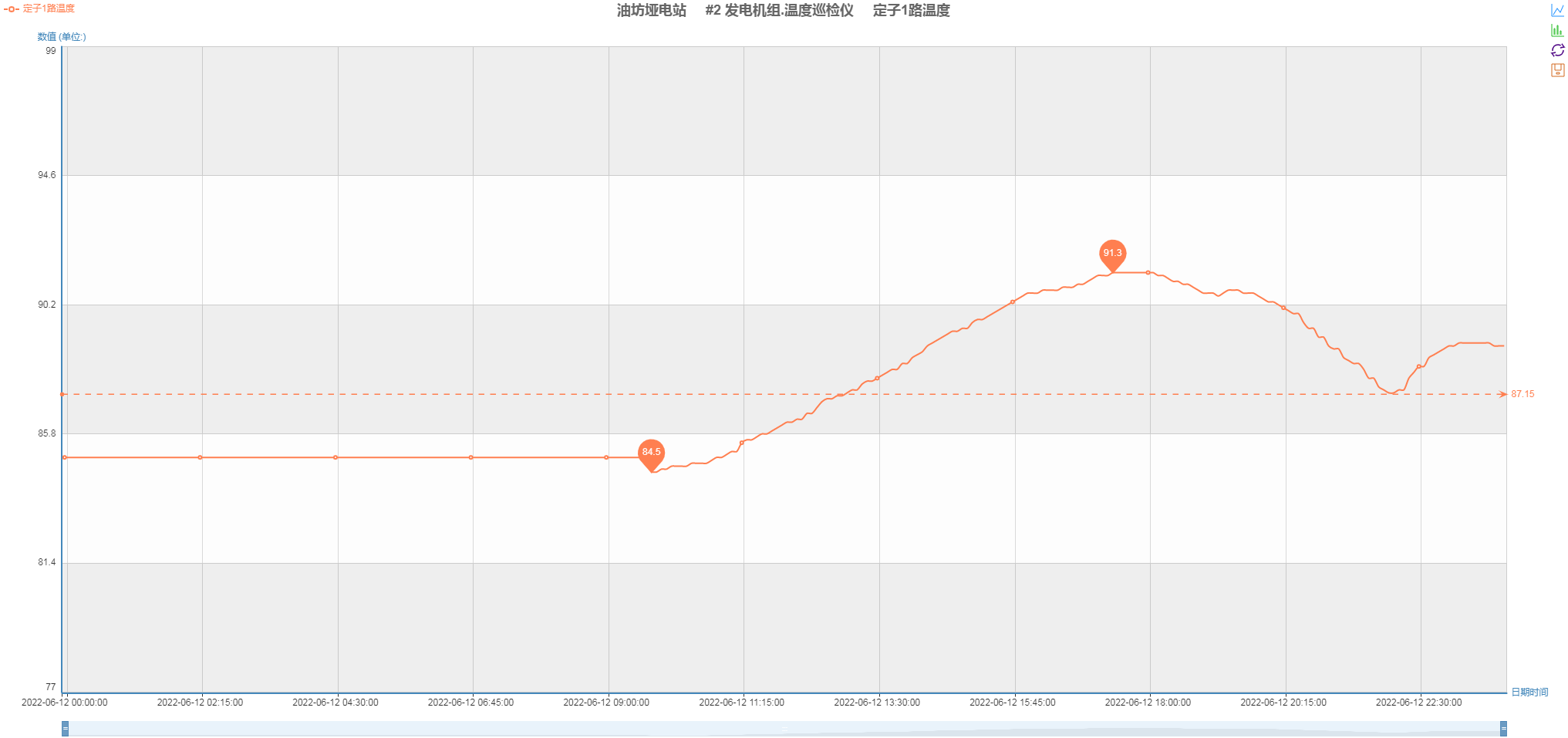

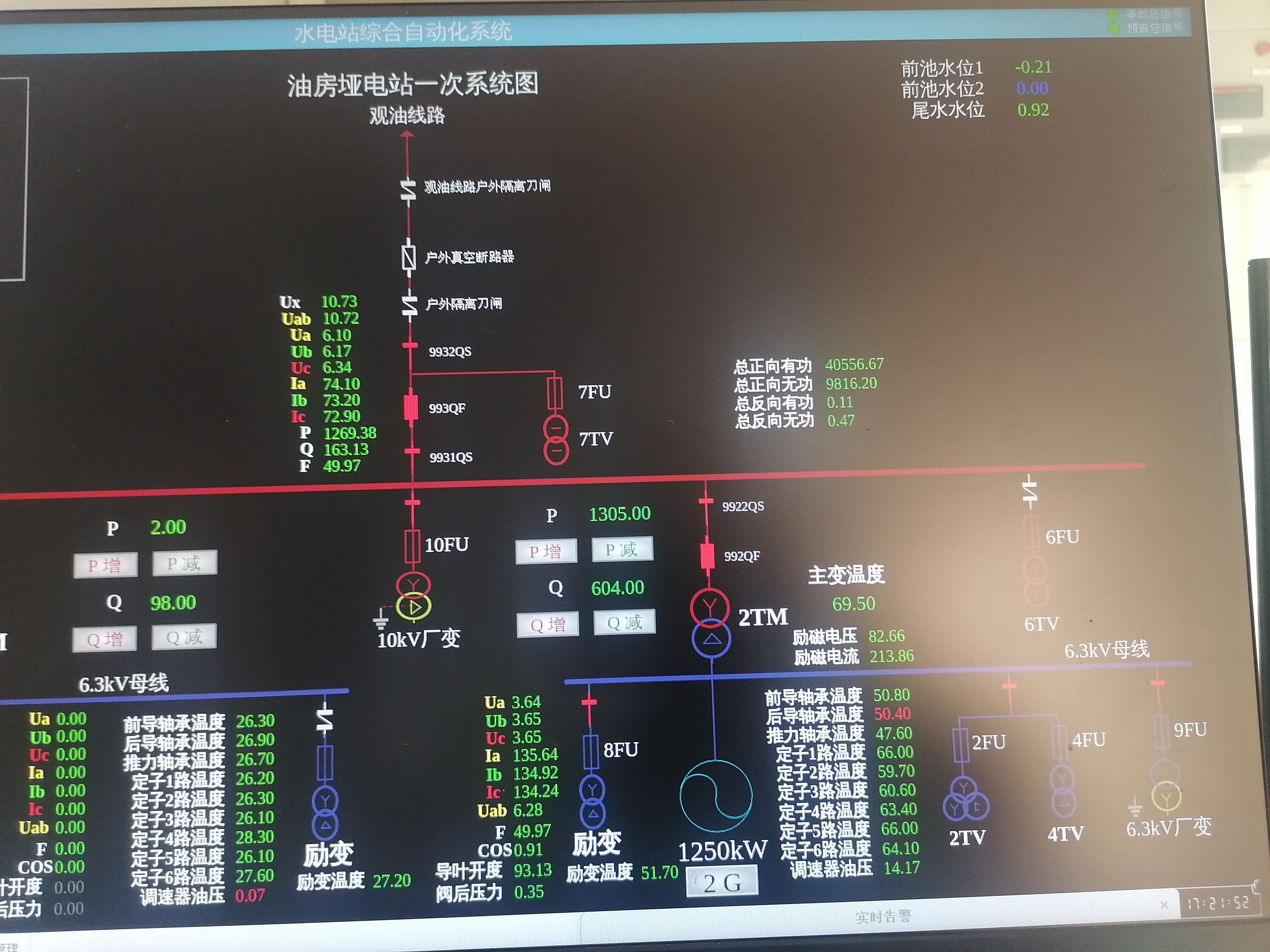

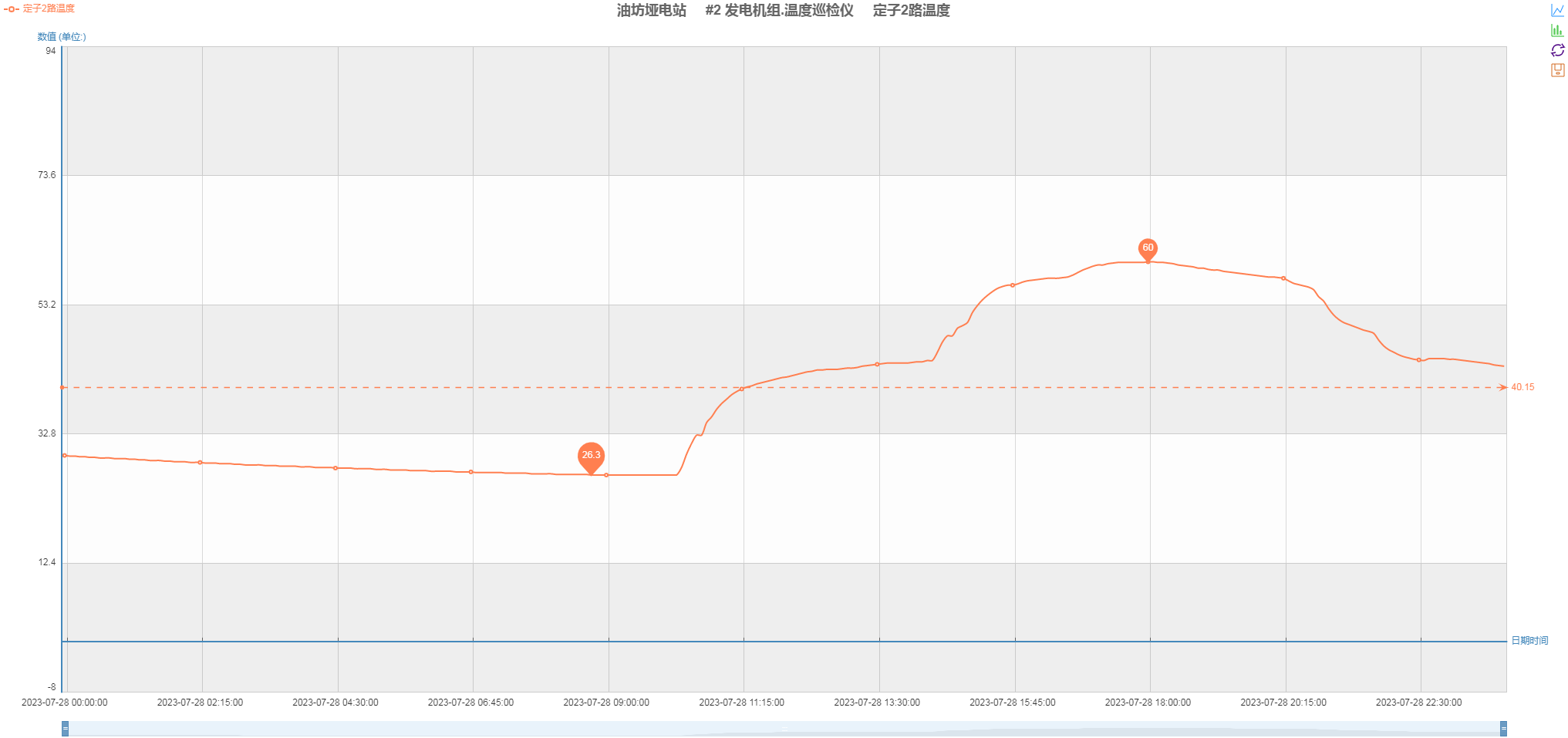

从采集的技术参数来看,改造后,发电机定子温度不超过80摄氏度,绝对温升低于50度,和往年同期相比,分别降低了30度以上,达到了预期的改造目的。
