人民渠第二管理处电站增效扩容改造项目顺利通过竣工验收

访问次数 : 发布时间:2023-02-16 10:28 打印

转发到:

2月15日,省河湖中心农村水能资源保护处在德阳主持召开了人民渠第二管理处红旗电站、星火电站、银河电站增效扩容改造项目竣工验收会,都江堰水利发展中心综经处参加会议。

人民渠第二管理处红旗电站、星火电站、银河电站增效扩容改造项目于2014年4月开工,业主率领参建各方各司其职、实干担当,业主项目部加强监管,设计单位精心设计,施工单位全面履行合同各项约定,监理单位对项目质量、安全、进度和合同进行严格管理,有序推进项目建设,保证了项目于2015年12月按期完工,并于2016年1月15日顺利通过完工验收。

上述三个电站增效扩容改造项目改造后增加总装机容量950kW,总投资1598.07万元。其中,红旗电站装机容量750kW,改造前机组实际出力600kW,改造后最大出力可达860kW。星火电站装机容量从7200kW增加到7800kW,机组综合效率从75.9%上升到90%。银河电站装机容量从4450kW增加到4800kW,机组综合效率从76.9%上升到90%。

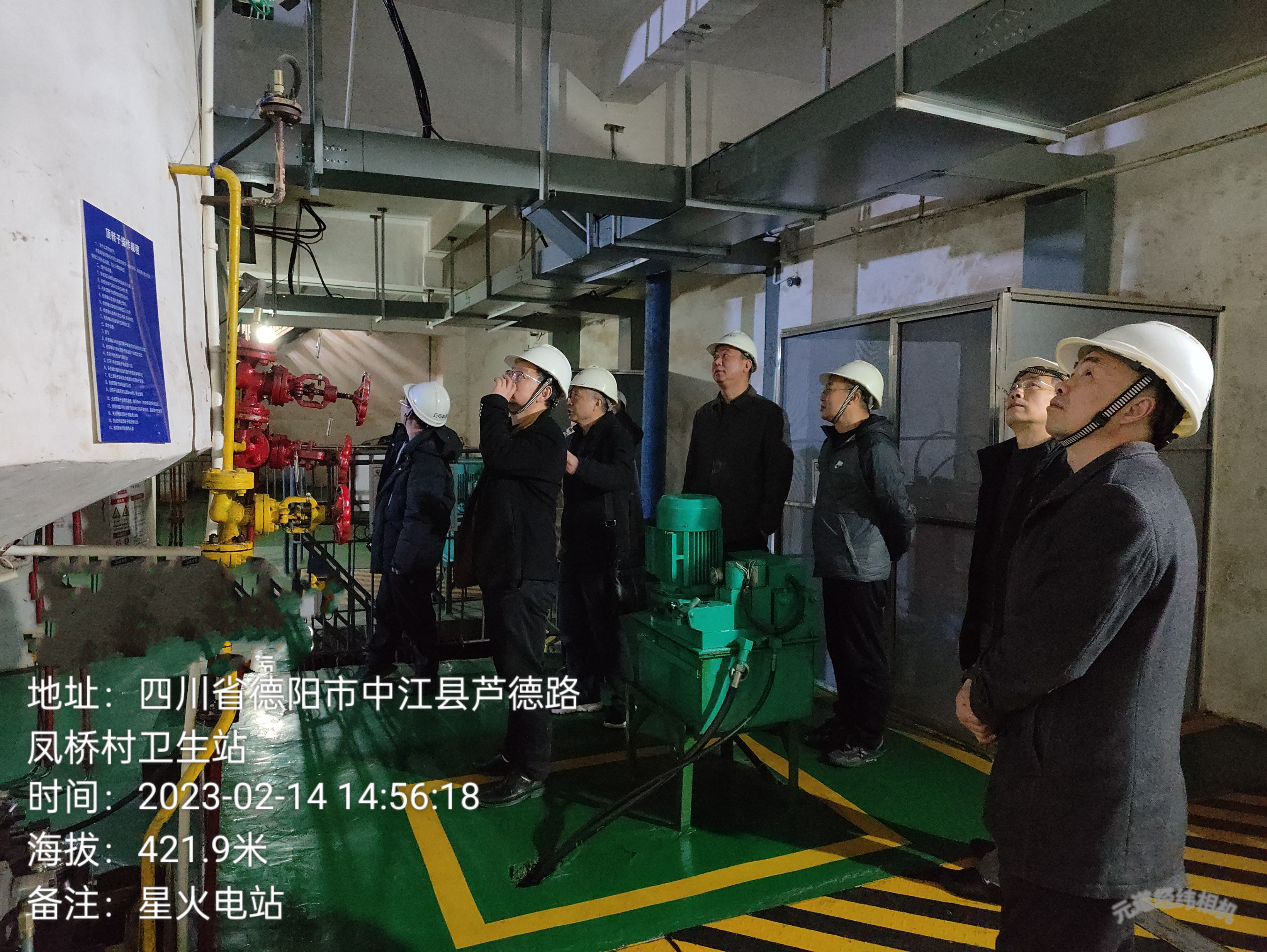

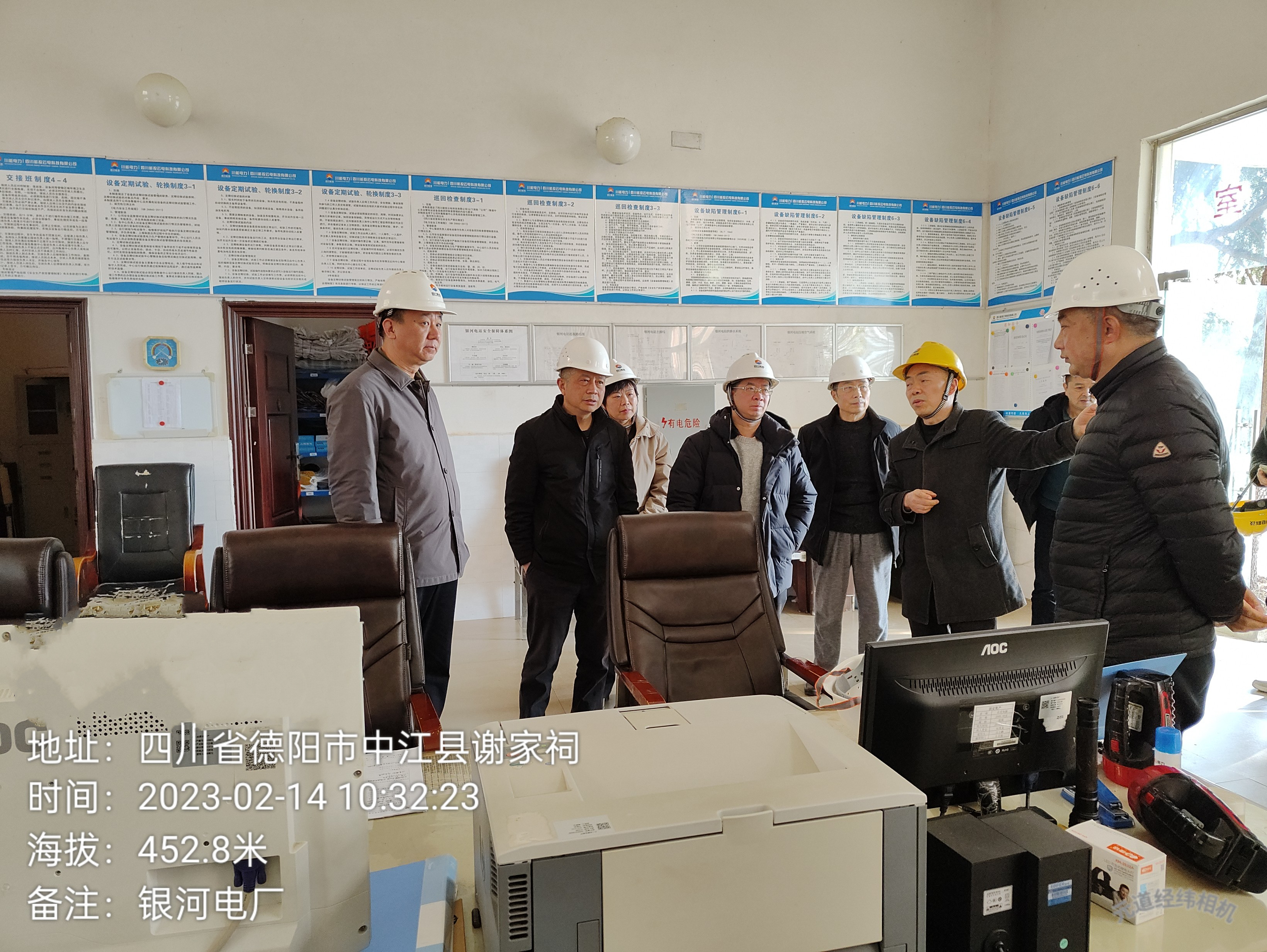

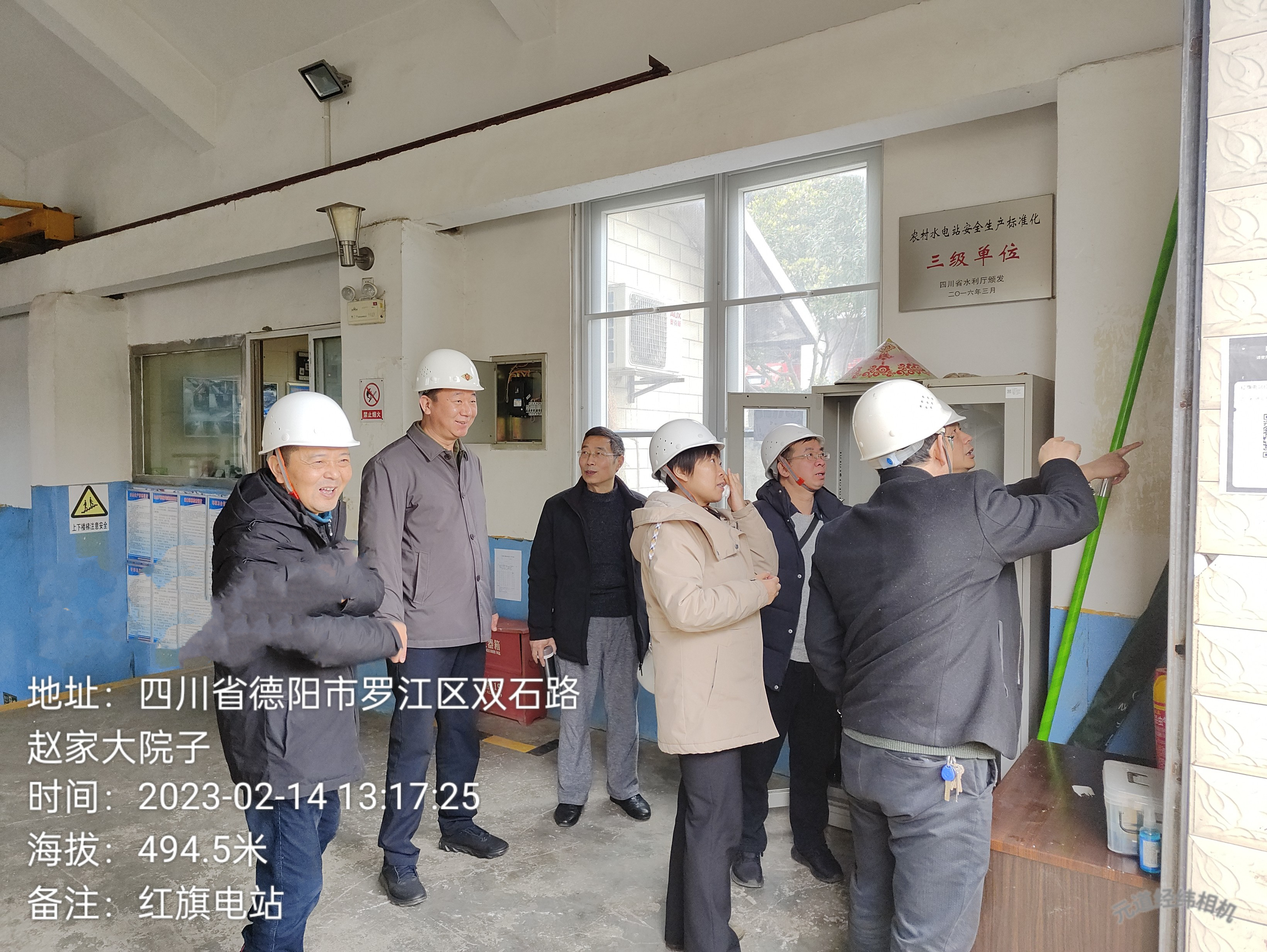

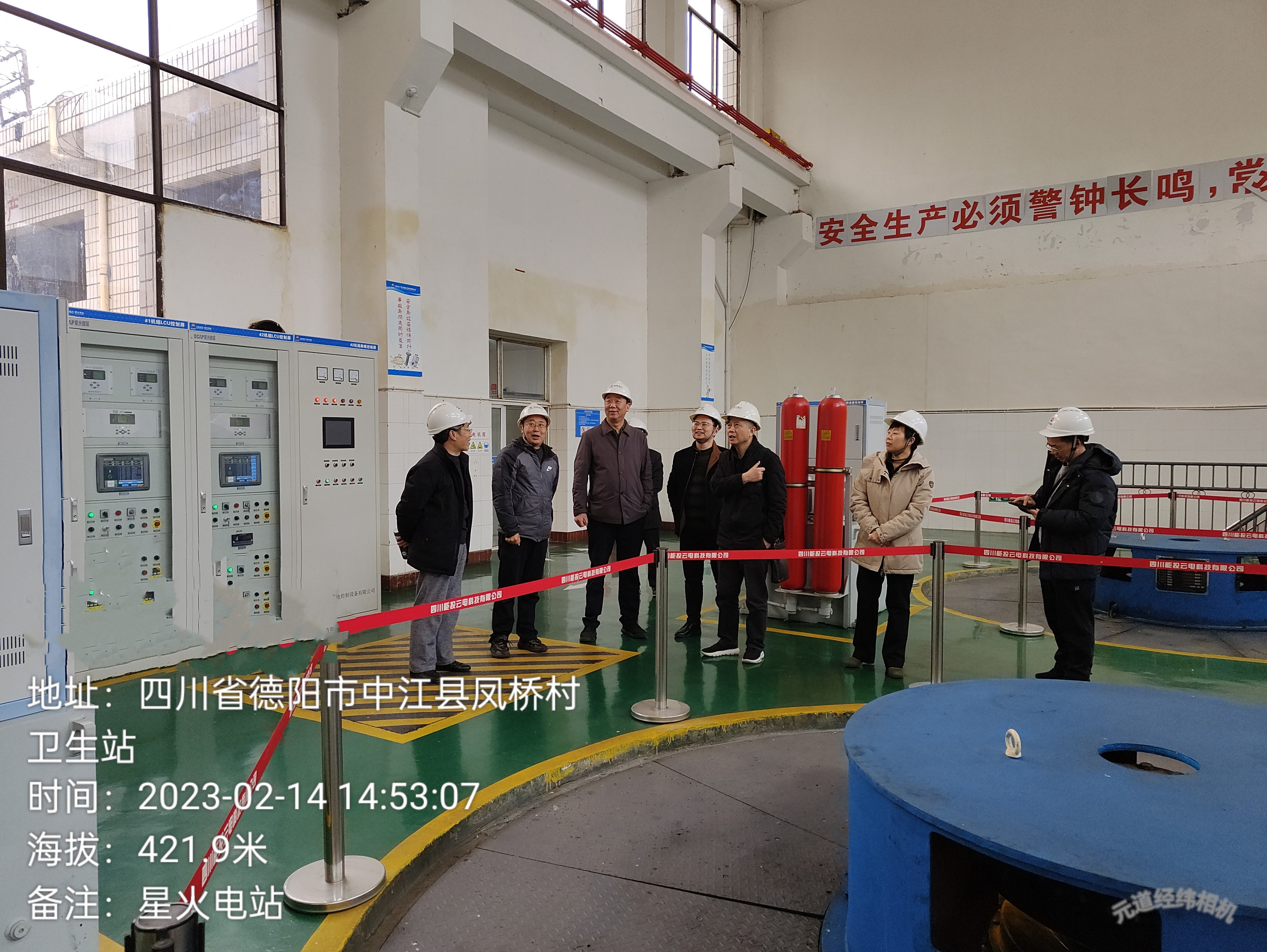

验收过程中,竣工验收专家组、验收委员会成员通过现场实地察看、查阅资料、召开竣工验收会等方式,听取项目业主、设计、监理、施工、运行管理和质量监督等单位情况汇报,对三个电站增效扩容改造项目情况进行全面了解。验收专家组、验收委员会通过审议一致认为,所有工程项目均按批复设计内容完成实施,无重大设计变更,施工程序规范,资料齐全,质量合格,同意红旗电站、星火电站、银河电站三个电站增效扩容改造项目竣工验收。(综经科 邱滔)
