输水效率提升近30%!人民渠平坝灌区清淤清障工作全面完成

访问次数 : 发布时间:2026-01-23 16:48 打印

转发到:

渠道畅则灌区兴,水脉安则民生稳。省都江堰水利发展中心人民渠第一管理处聚焦灌区“毛细血管”疏通与工程短板补强,于2025年10月22日启动灌区清淤清障项目。通过系统治理,实现了输水能力、工程安全和管护效能三重提升,为区域农业灌溉、工业供水及民生保障注入了强劲“水动能”。

精准施策,靶向攻坚破解“卡脖子”难题

人民渠一至四期干渠及红岩分干渠是都江堰灌区的骨干输水动脉,但因年久失修,出现淤积严重、尾水渠段输供水难度大、杂灌侵扰、结构破损等多重挑战。红岩分干渠部分渠底淤积深度达1.75米,过水断面缩窄、淤积发酵产生异味,同时杂草杂灌遮蔽巡渠视线,混凝土衬砌破损频发,渗漏及管涌时有发生,严重威胁工程安全。

面对这些“卡脖子”难题,人民渠第一管理处科学组织,联合多单位协同推进,采用“机械为主、人工为辅”的作业模式,开展了系统性维修养护:一是开展清淤攻坚。以挖掘机集中清理、开挖、转运淤泥及垃圾,重点疏通堵塞渠段,打通灌区“最后一公里”,恢复设计过流断面;二是全面清理两岸杂草杂灌。人工清理两岸杂草杂灌,消除安全隐患,畅通巡渠通道;三是进行混凝土修补。针对渠道衬砌破损与渗漏,采用C25细石混凝土进行零星修补,提升了渠道防渗能力与结构稳定性。

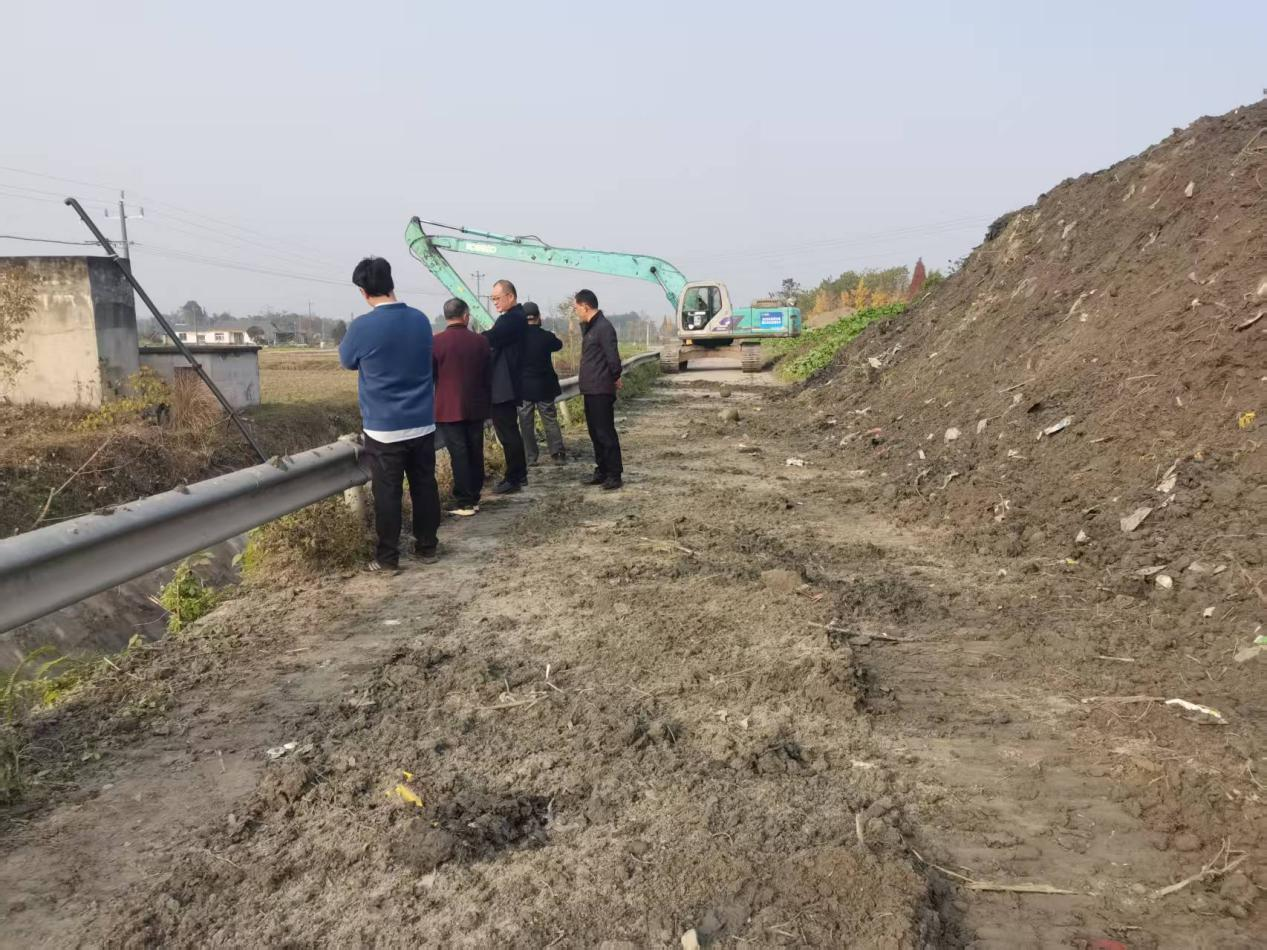

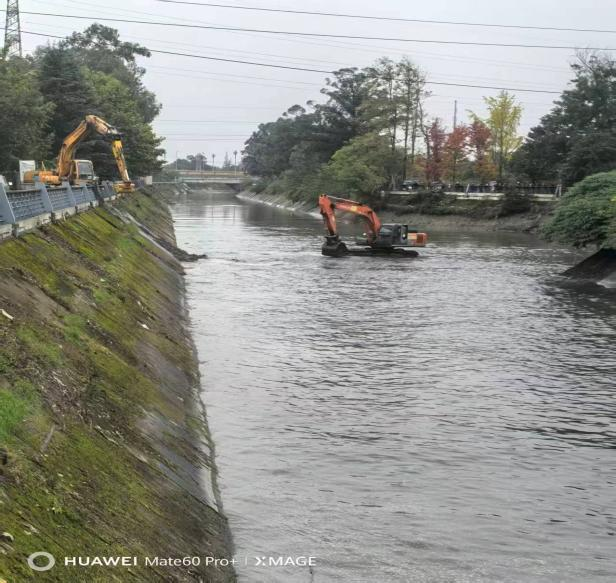

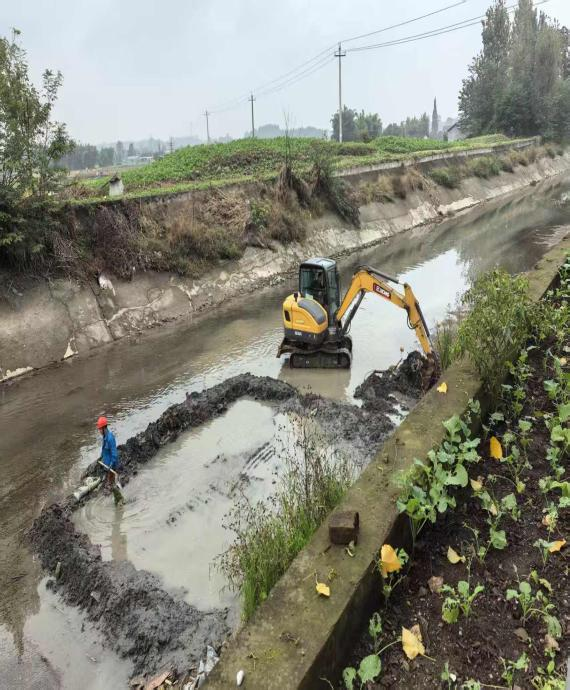

人民渠干渠12+830~17+830挖掘机清淤

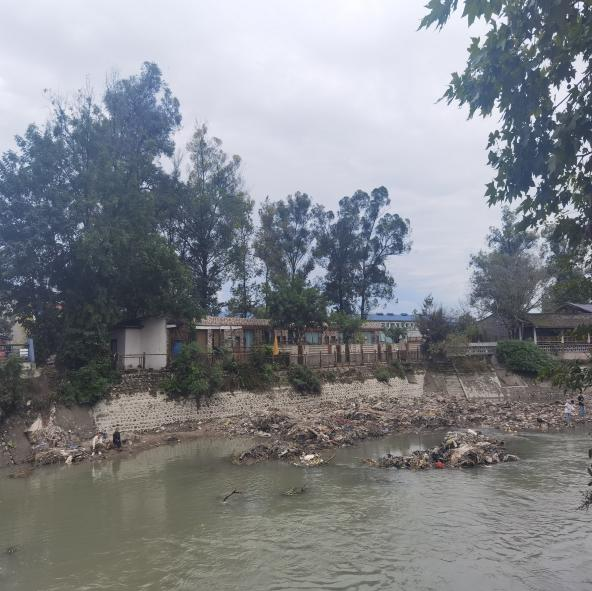

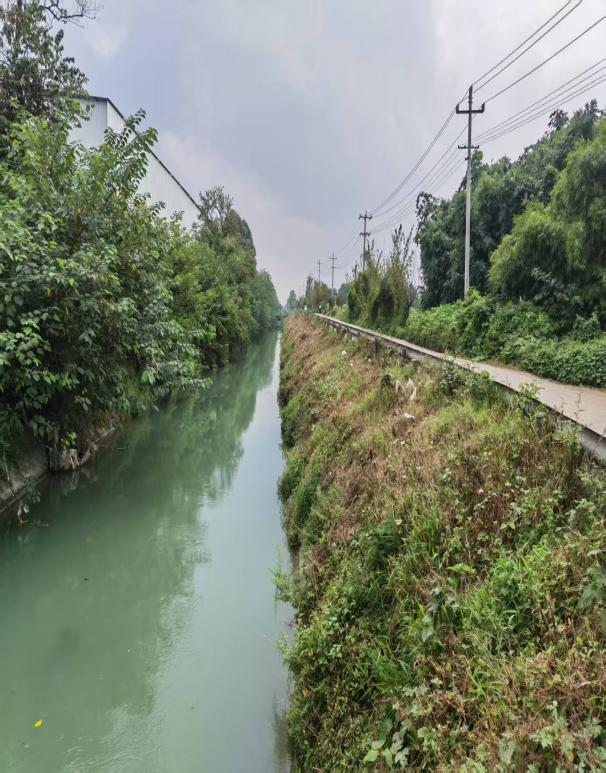

红岩分干渠18+800处清淤清障

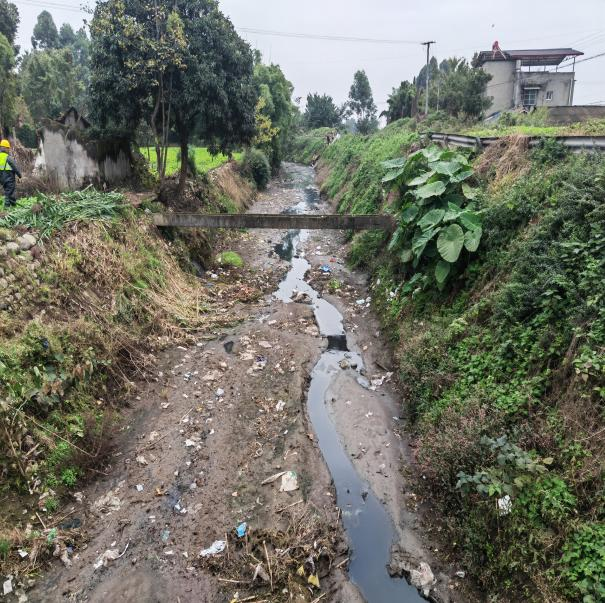

人民渠干渠23+021处清障

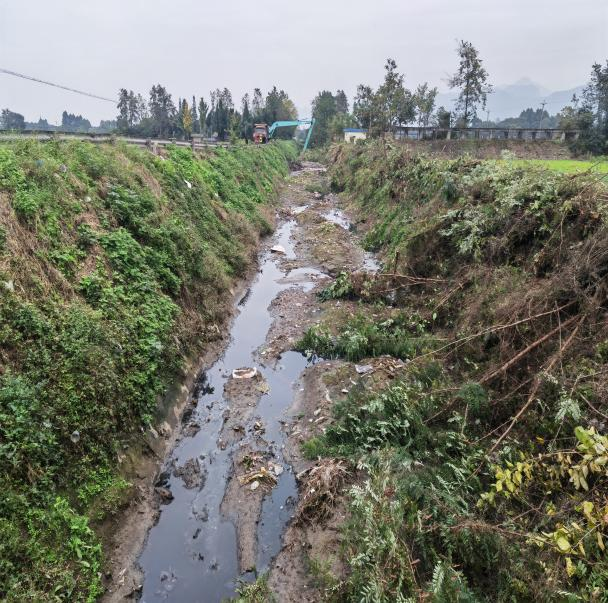

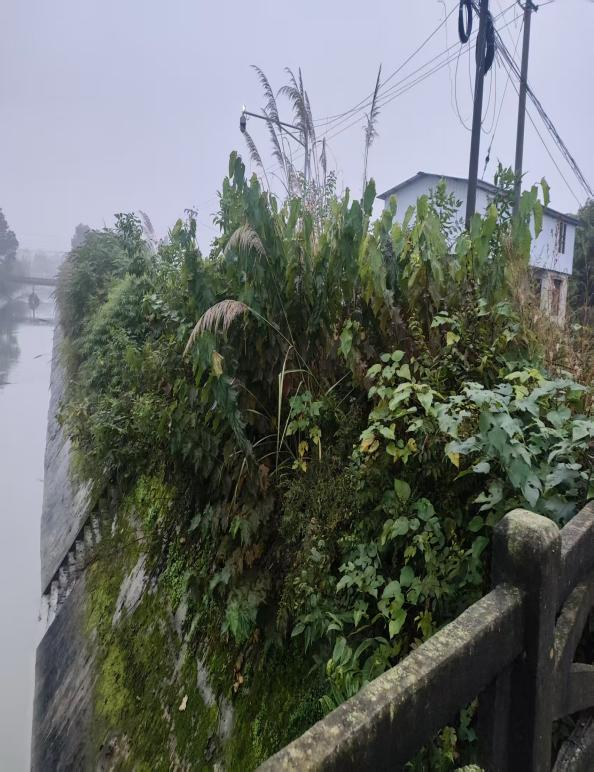

红岩分干渠13+300处清障



人民渠干渠84+500漏水处渠底修复

成效显著,渠畅水安赋能民生保障

经过两个多月的集中整治,灌区清淤清障工作取得显著成效:

输水能力实现“大提升”:累计完成人民渠干渠清淤8.5公里、红岩分干渠清淤20.85公里,截至2025年12月20日,累计清除淤泥及垃圾8.8万立方米,过水断面恢复至设计标准的90%,输水效率提升近30%,为2026年“抗灾夺丰收”和春灌输(供)水打下坚实基础。

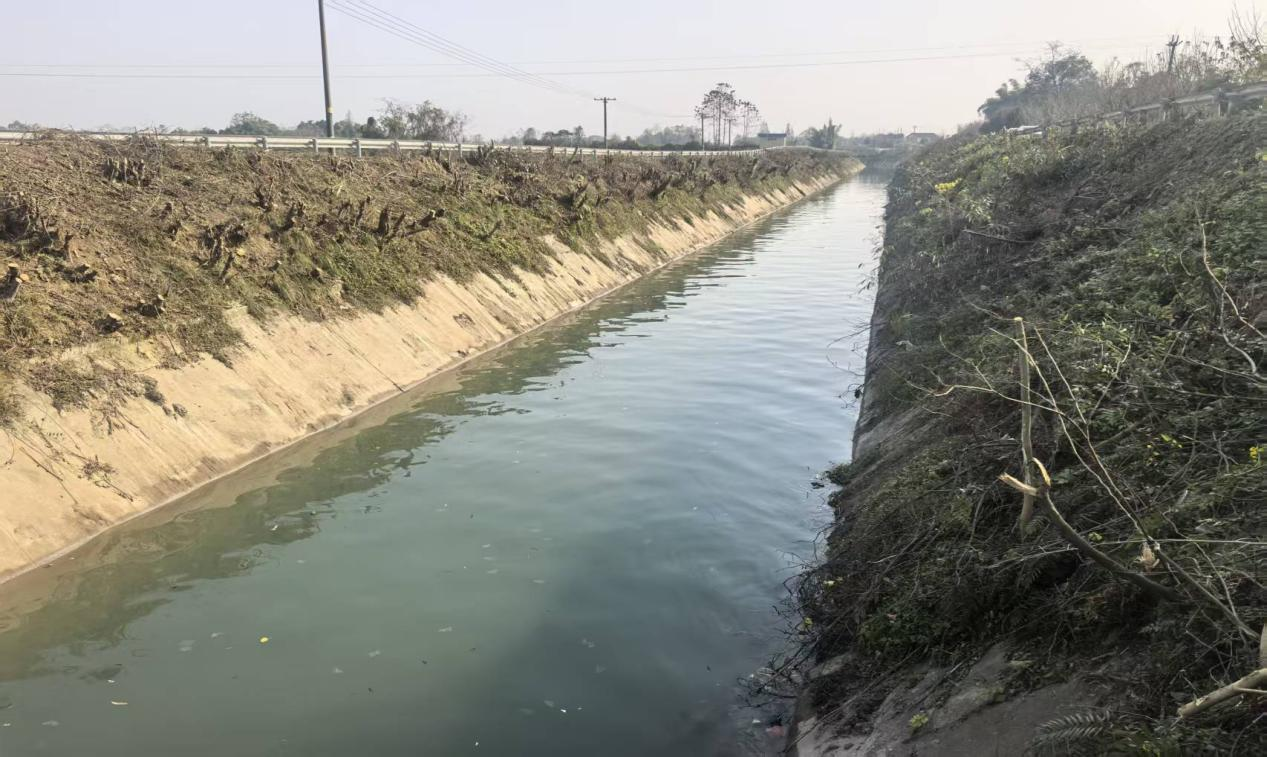

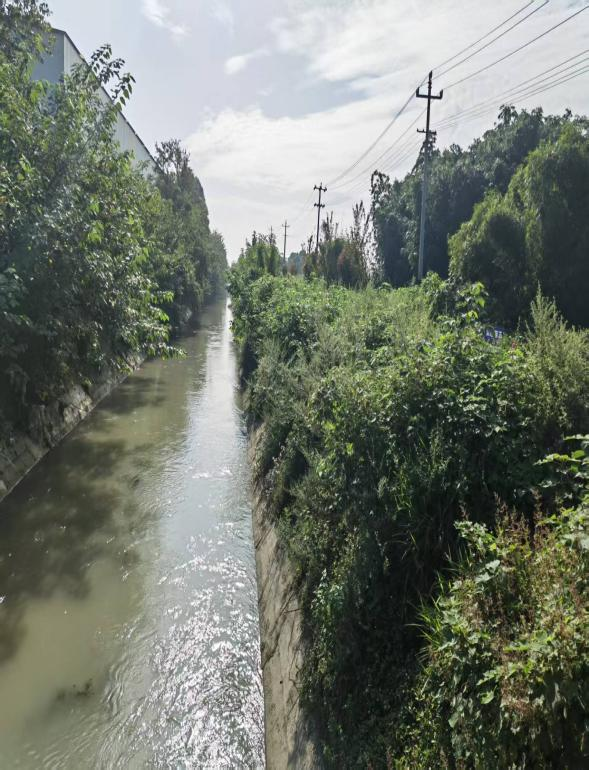

红岩分干渠

工程安全实现“大维护”:通过清理人民渠干渠46.77公里、红岩分干渠34.24公里的杂草杂灌,截至2025年12月20日,累计清理杂草杂灌17.77万平方米,渠道两岸环境焕然一新,安全隐患全面消除。

管护效能实现“大升级”:水体透明度提高,淤积异味消散;巡渠通道恢复畅通,红岩分干渠焕然一新,为沿线农业和工业供水提供坚实保障。

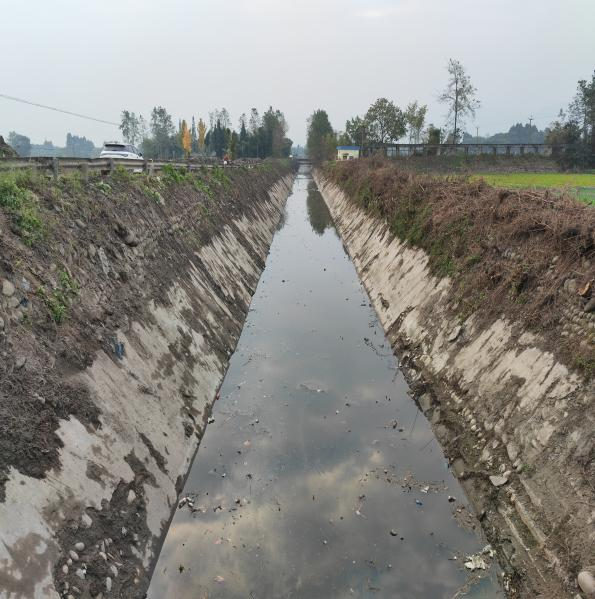

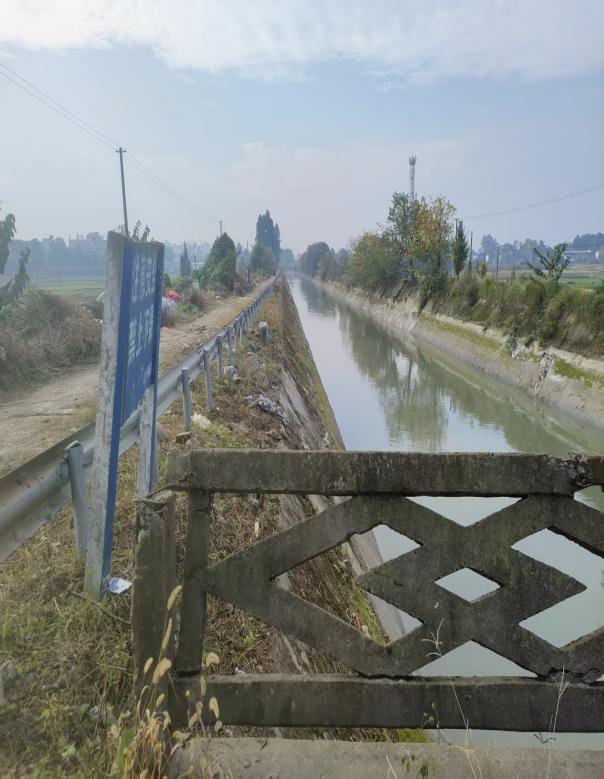

通水后的红岩分干渠(什邡段)

长效护航,以项目实效赋能水利高质量发展

项目完工后,人民渠第一管理处将进一步建立长效维修养护机制。一是制度化清淤。依托都江堰灌区“岁修”制度,紧扣项目全生命周期关键环节,建立健全维修养护项目质量监督体系,定期或不定期开展清淤清障,保障水流常年畅通;二是动态化巡检。重点监测风险点、险工险段,实行“即坏即修”;三是生态化管护。结合“两重”、“十五五”规划项目和水网建设,深化“管养分离”“扁平化管理”模式,提升生态协同效能。



水利为民,久久为功。人民渠第一管理处将持续推进水利基础设施维修养护,让每一条渠道成为润泽民生、助推发展的“幸福脉”,为区域及下游丘陵灌区农业增产、生态优化和民生改善注入可持续的“水动力”! (供稿:人一处)
