千年通济堰:不变的守护

访问次数 : 发布时间:2026-05-25 10:09 打印

转发到:

站在新津城南,南河与西河在这里交汇,激荡出两千多年未曾停歇的水声。

5月1日,四川正式入汛。对通济堰而言,这声号令,千年如此。渠首,值班员正在对17扇泄洪冲砂闸门进行联调测试,水位数据实时跳动。沿渠而下,技术人员逐段检查干渠护坡和泄洪闸工况,清理闸口堆积物。仓库里,防汛物资正按清单逐一清点补充。

通济堰的汛前备战,正在渠首、干渠、仓库同步展开。从前,值守人站在渠首,凭肉眼读取水则上的刻度。如今,调度中心的大屏上,水位流量数据实时呈现,渠首闸门的启闭状态一目了然。

立规明矩

通济堰的防汛,首先靠的是规矩。

据《四川省五百年旱涝史料》记载,灌区上游县灌县,有45年发生洪涝,居全省各县第二;下游县乐山有49年发生洪涝,高居全省榜首。由此可以推断,通济堰灌区洪涝频率不低。

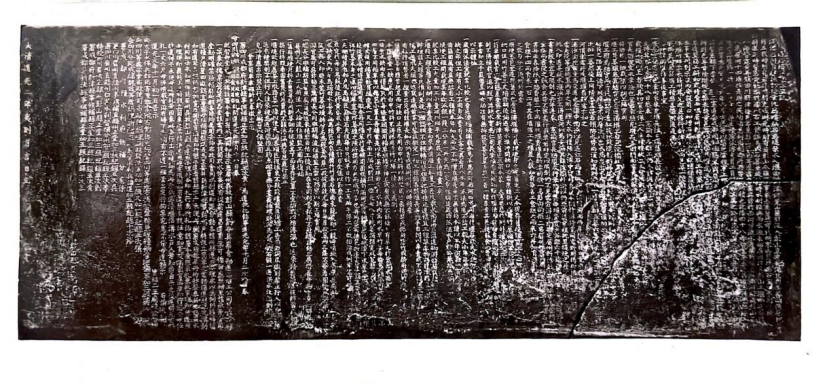

面对这样的水文条件,古人很早就明白:防汛不能靠临时抱佛脚,必须定下铁规矩。清代新津知县宋灏修定的《通济堰章程》,就是这套规矩的集大成者。


岁修如备战。每年农历九月九日估工,十月初开工,立春前完成水下部分,清明前全部竣工。工期严格控制在七十五天。堤堰怎么筑,竹篓怎么编,泥沙怎么清,都有明确规定。沟道清淤严格执行“滩见石鱼,堰齐四画”的标准,石鱼刻于渠底、淘淤见鱼即止,四画刻于修觉山石壁、坝高齐画即停。水缺内的竹篓必须加装“篓帽”,用稻草填塞篓缝,严禁“秕壳篓”“杀篓”等偷工减料行为。

汛期有调度。每年汛期,新津、彭山、眉山三县堰长轮驻堰头二王庙,负责防守宣泄。水势小则逼水灌田,水势大则散水入河,沿沟余水通过预设的湃渠排泄。

这些规矩,把岁修维护、汛前排查、汛期值守串成了一条完整的责任链。

固本强基

再好的规矩,也离不开坚实的工程。

通济堰的工程基础,经历过一个漫长的升级过程。总干渠、西干渠全长64.3公里,沿灌区西山脚平行于等高线布置,与众多山溪河流正交,并承接上游53座水库的泄洪水量。这样的条件,在过去十分吃力。

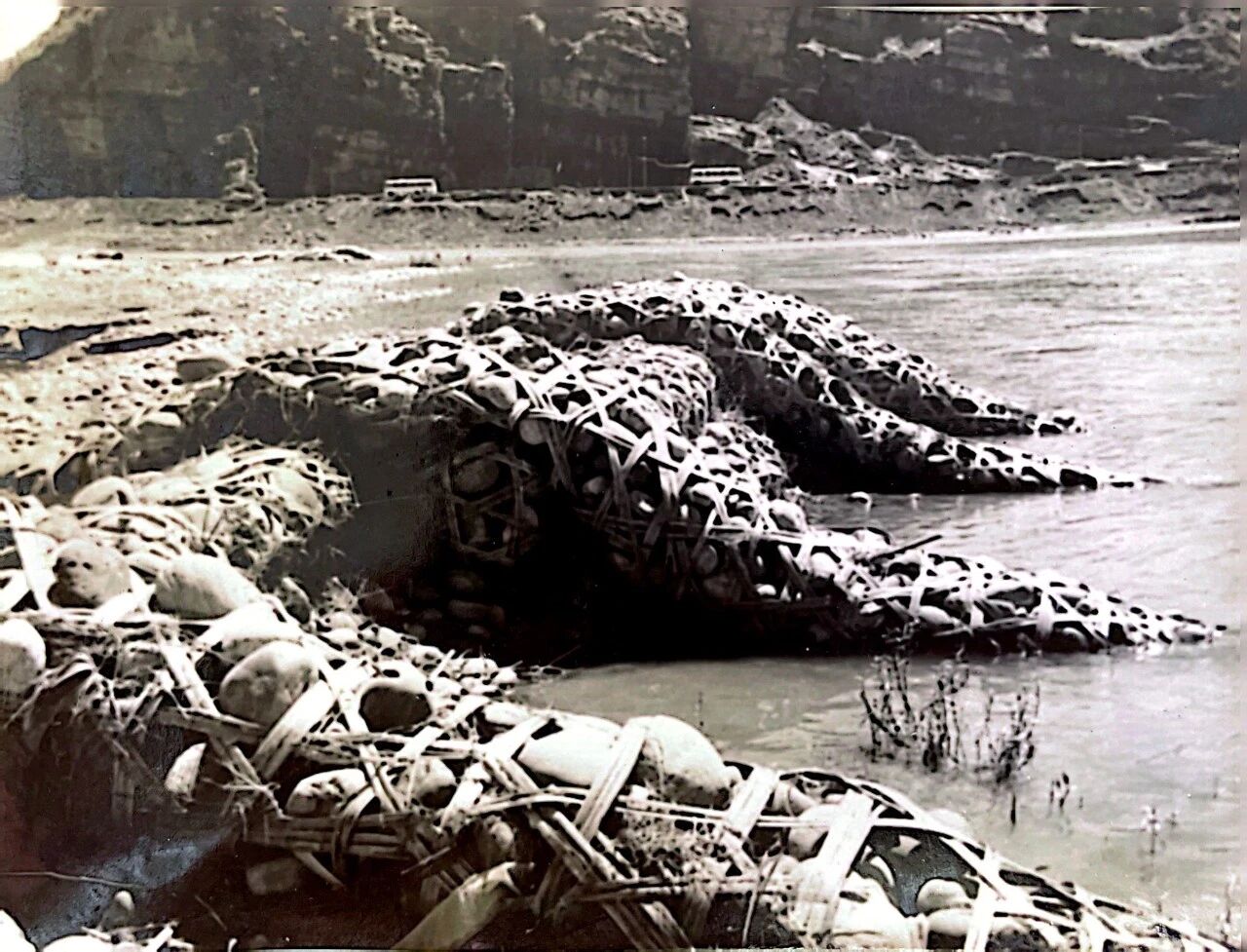

改造前,渠首长期沿用临时性拦河设施。早期为竹笼卵石坝,夏秋冲毁、冬春重修;1959年虽改建为浆砌包壳坝,仍属临时工程,坝体渗漏严重。干渠大多是土渠,西干渠谢家镇段和赵堰渡槽大填方段是历史上有名的薄弱点,曾多次因洪水发生溃堤。1984年7月,灌区连降暴雨,山溪洪水暴发,冲毁新津拦河坝,总干渠、西干渠多处垮方溃缺,全灌区断流。年年岁修、年年抗洪的脆弱循环,在这场水灾中暴露无遗。

2005年,通济堰渠首建成了闸坝式永久拦河坝,渠首工程由此从临时性、低标准迈向了永久性、高标准。新坝具备河床冲沙淘空功能,显著改善了新津县城的排洪条件。闸前形成240万立方米的调节库容,为汛期调度提供了宝贵的腾挪空间。与此同时,灌区实施续建配套与节水改造,渠道从土渠升级为硬化衬砌,在设计上保障灌排兼容。汛期各级渠系可以有序分洪、行洪、泄洪。

通济堰灌区的工程基础完成了一次历史性跨越。古人如果看到今天的拦河闸坝,大概会想起南宋句龙庭实“横截大江二百八十丈”的壮举。不同时代的通济堰水利人,做着同一件事:用当时最好的技术,把水管住。

防患未然

工程基础夯实了,但防汛的“最后一公里”永远在现场。

2026年汛前,四川省都江堰水利发展中心通济堰管理处对全灌区水利工程设施开展了专项检查,聚焦渠道堤防、闸门枢纽及地质灾害隐患点等关键部位,对自查发现的22处度汛安全隐患现场逐一复核,明确整改时限,细化整改举措。

找出问题、落实责任、消除隐患,把工作做在前面。这个道理,古人早就懂。清代《通济堰章程》里写得很清楚:堰工告竣后,“严禁行人、钓鱼、搬罾”以保堰堤坚固,并“责成新津县不时稽查,犯者立予惩治”。当年的“稽查”靠的是堰长带堰勇分段巡查,靠的是人的警觉和经验。手段不同,道理相通。

实战演练也在同步推进。2026年4月,通济堰管理处先后在伍沟水库、白马湖水库、双凤水库以及思蒙镇山洪灾害危险区,组织了一系列防汛应急实战演练。三座水库重点检验工程抢险能力,模拟持续暴雨导致水位暴涨、大坝渗漏等险情。思蒙镇则聚焦山洪灾害危险区,重点检验预警发布、转移路线选择等环节的快速响应能力。四场演练覆盖了水库安全度汛和山洪灾害防御两类核心风险,将应急预案转化为实战能力。

智水添翼

如果说工程升级让通济堰有了更强的抗洪体魄,那么技术变革则为防汛装上了更敏锐的眼睛和更灵活的手。

从前,防汛靠的是人。堰丁沿渠巡视,凭肉眼读取水则上的刻度判断水位涨落;闸门启闭全靠人力手摇,凭的是力气和经验。

上世纪七十年代末,晶体管水闸自控器的问世,让通济堰第一次有了自动控制的闸门。虽然简陋,却打开了一扇门。

渠首水情自动控制调度系统建成后,遍布南河、西河上游的雨量遥测站点,拦河坝前的水位传感器,引水闸前后的流量计,共同织成一张覆盖渠首区域的水情感知网络。17扇闸门全部接入计算机监控,值班人员在调度中心可以实时查看数据,远程控制闸门启闭。水情信息能更快传到中控室。

这些年,通济堰的数字转型还在继续。首座标准信息化水文测站落地,34座一体化闸门推广应用,智慧水利的触角正从渠首向整个灌区延伸。当然,改造还在路上,巡渠和手动操作仍是日常。但每多一处数字化改造,就意味着少一分对经验判断的依赖。

防汛的手段在变,目标始终未变:在洪水到来之前,看得更清、判得更准、调得更快。

“滩见石鱼,堰齐四画”的岁修铁律,让历代守堰人懂得清淤必须见到实底。三县堰长轮驻二王庙的汛期值守,演变为今天的24小时值班制度和常态化巡查管护。两千年过去了,手段、技术、制度都在变,但通济堰水利人平时下功夫的习惯没有变。

如今,通济堰灌区已融入都江堰灌区一体化管理体系,体制的支撑让备汛更加有力。汛情不等人。虽历经千年兴废,但守堰人的初心从未改变。2026 年,我们已准备就绪。
